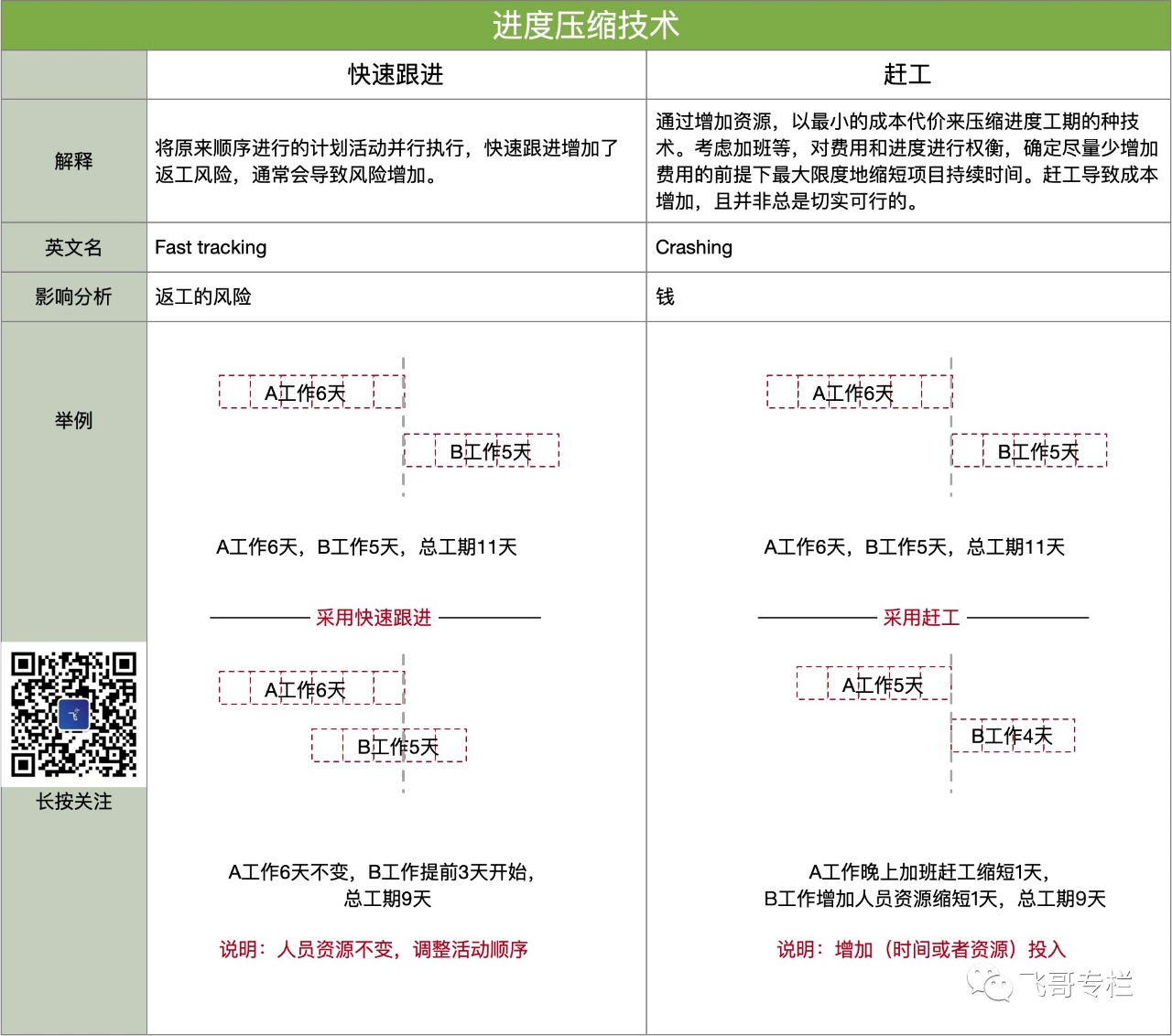

进度压缩&资源优化

一、进度压缩定义:

进度压缩技术是指在不缩减项目范围的前提下,缩短或加快进度工期,以满足进度制约因素、强制日期或其他进度目标。负值浮动时间分析是一种有用的技术。关键路径是浮动时间最少的方法。在违反制约因素或强制因素或强制日期时,总浮动时间可能变成负值。

快速跟进:

英文名:Fast tracking。
将原来顺序进行的计划活动并行执行,快速跟进增加了返工风险,通常会导致风险增加。

赶工:

英文名:Crashing。
通过增加资源,以最小的成本代价来压缩进度工期的种技术。考虑加班等,对费用和进度进行权衡,确定尽量少增加费用的前提下最大限度地缩短项目持续时间。赶工导致成本增加,且并非总是切实可行的。


二、资源优化定义:

在项目进行时,可以根据资源的实际使用情况对资源做相应的调整以满足项目的需要。优化技术:资源平滑和资源平滑。

资源平衡定义:

英文名:Resource Level。
对资源冲突的两项或多项活动的开始日期和结束日期进行调整以消除或缓解资源冲突的一种技术。资源平衡往往导致关键路劲改变,通常是延迟。

资源平滑定义:

英文名:Resource Smooth。
利用关键路径上活动的浮动时间,调整非关键路劲上的活动使项目资源数量减少波动的一种技术。
